近日,記者從合肥供電公司獲悉,隨著70噸“電力心臟”全面換新,服務市民25年的110千伏耕耘變電站正加快推進升級改造。本次改造完成后,將優化合肥西南片區電網結構,減輕冬季高峰時段供電壓力,為產業和經濟飛速發展保駕護航。
10月13日,位于合肥經濟技術開發區的110千伏耕耘變電站內一派緊張有序的景象。合肥供電公司變電檢修中心的十幾位員工正在進行設備檢修,他們將按計劃完成已運行25年的1號主變壓器及附件拆除作業。

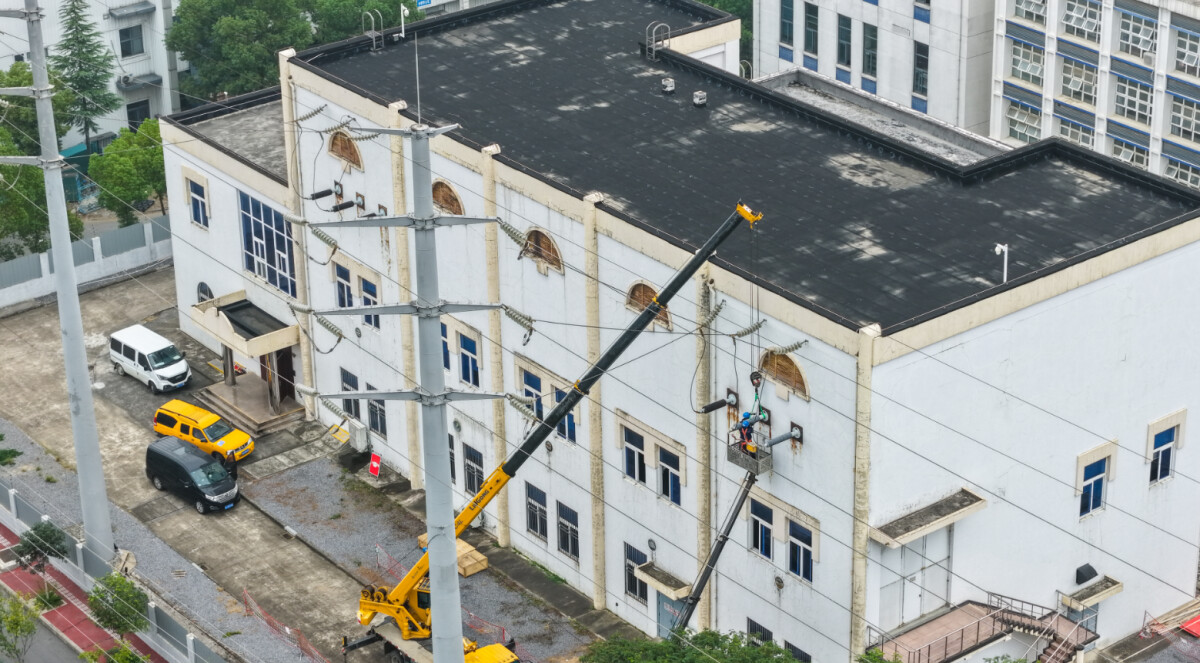

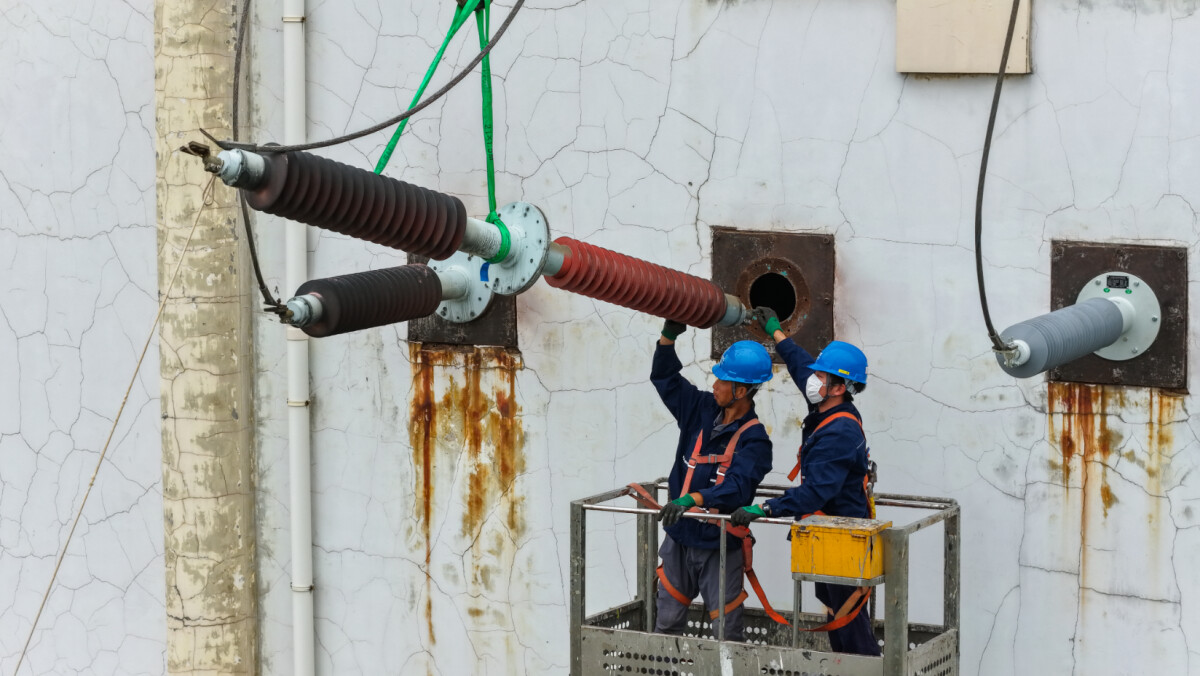

“吊車就位,注意保持安全距離!”工作負責人發出指令,整個作業現場仿佛一臺精密儀器開始高效運轉。在北側作業區,兩位作業人員熟練地操作高空作業車,精準控制作業平臺升至10米高空,緩緩靠近1號主變壓器穿墻套管。高空中的作業人員默契配合,將吊帶牢牢固定于套管上。隨后,套管相繼被拆除,整個過程一氣呵成。
與此同時,在變電站南側,另一組作業人員正在為1號主變壓器本體的拆除做最后準備。作業人員仔細核對每一項安全措施后,操作液壓千斤頂和專用軌道裝置,將重達70噸的變壓器沿著軌道緩緩向外平移。
耕耘變電站作為合肥經濟技術開發區內首批投運的變電站之一,自2000年12月投運以來,持續為轄區企業生產和居民生活提供可靠電力。隨著區域用電負荷持續增長,原有的40兆伏安變壓器已難以完全滿足需求。為此,合肥供電公司決定利用秋季檢修黃金時期,對這座“老站”進行升級改造,將舊變壓器更換為50兆伏安的新設備,同時對站內設備進行全面檢修和例行試驗。
當日17時30分,1號主變壓器及附件的拆除工作全部完成,第一階段檢修作業圓滿收官。根據工期安排,10月14日至25日期間,變電檢修中心將繼續推進1號變壓器單元的安裝、調試、試驗等工作。“預計10月28日,新主變將完成投運前調試,本月內就將順利送電。”合肥供電公司變電檢修中心副主任方勝表示。
自9月起,合肥電網全面啟動2025年度秋季檢修工作。計劃在4個月時間內,有序推進136項大型檢修任務,涉及98座變電站。截至目前,該公司已完成全年檢修計劃的78%。通過精準高效的檢修工作,合肥電網“健康水平”將得到全面提升,為市民溫暖度冬提供電力保障。
合肥在線-合新聞?dòng)浾?吳奇 通訊員 李巖
