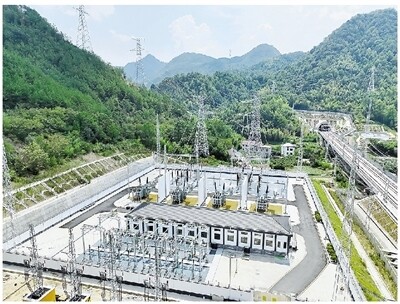

建德南牽引站220千伏外部供電工程
近日,杭衢高速鐵路杭州建德南牽引站220千伏外部供電工程正式投運,標志著全長131公里的杭衢高速鐵路實現全線通電,為今年杭衢高速鐵路開通運營奠定了基礎。
杭衢高速鐵路正線起于江山站,終于建德站,經杭黃高速鐵路、合杭高速鐵路接入杭州西站,全線共設6座車站,設計時速350公里。建成后,杭州至衢州通行時間將縮短至41分鐘,有效緩解滬昆鐵路運輸壓力,助力杭州西站樞紐發展,推進杭衢同城化,完善長三角交通網絡,對促進浙西地區共同富裕具有重要意義。
高鐵運行主要依賴牽引變電站提供動力。杭衢高鐵全線共設2座牽引變電站,衢州西牽引站已于9月1日完成通電;此次投運的建德南牽引站,其外部供電工程由國網杭州供電公司承建?!半S著衢州西、建德南兩座牽引站相繼通電,杭衢鐵路將全面進入接觸網送電和聯調聯試階段,這也意味著距離線路正式開通運營更近一步了!”杭衢鐵路建設單位杭衢鐵路有限公司負責人陳建強表示。
作為高鐵牽引站連接國家電網的關鍵環節,建德南牽引站220千伏外部供電工程新建架空線路12.028公里、鐵塔47基、單回電纜線路0.881公里,依托“雙電源、雙路徑”供電結構,為高鐵牽引站接入國家電網提供可靠的雙路保障。
自2022年10月開工以來,該工程面臨諸多挑戰?!熬€路途經2個鄉鎮街道、8個行政村,多次跨越高鐵、高速公路及重要輸電通道?!眹?guó)網杭州供電公司項目管理中心第二業主項目經理董悅介紹,當供電線路跨越正在建設中的320國道護坡,國網建德市供電公司聯合屬地政府經過半年時間、近10輪次方案論證和實地勘測,最終采用“短距離線性移位”方案,實現電力線路整體平移,既保障了國道通行安全,也節約了改線成本。此外,線路途經建德南部低山丘陵,地勢起伏大、地形陡峭,對設備運輸和鐵塔基礎澆筑提出挑戰?!拔覀儼凑铡畠山缓鷳B(tài)經濟區建設要求,引入無人機勘測和智能索道等新技術,優化路徑設計與通道布局,大幅減少林木砍伐,實現了工程建設與生態保護的有效統一?!眹?guó)網杭州供電公司建設部主任常誠說。
