3月24日,記者從合肥供電公司獲悉,服務城市已23年的望江西路振寧變電站迎來改造施工,今夏合肥西部區域供電將更可靠平穩。7月用電高峰來臨前,全市20余座重點變電站將完成全面升級,進一步提升市民用電保障水平。
投運23年的西部樞紐“老站”改造
3月22日,在蜀山區望江西路的220千伏振寧變電站內,檢修工作人員對站內設備進行全面檢修。這座投運已23年的“老站”將在本月完成一輪改造升級,今夏合肥西部區域供電將更可靠平穩。

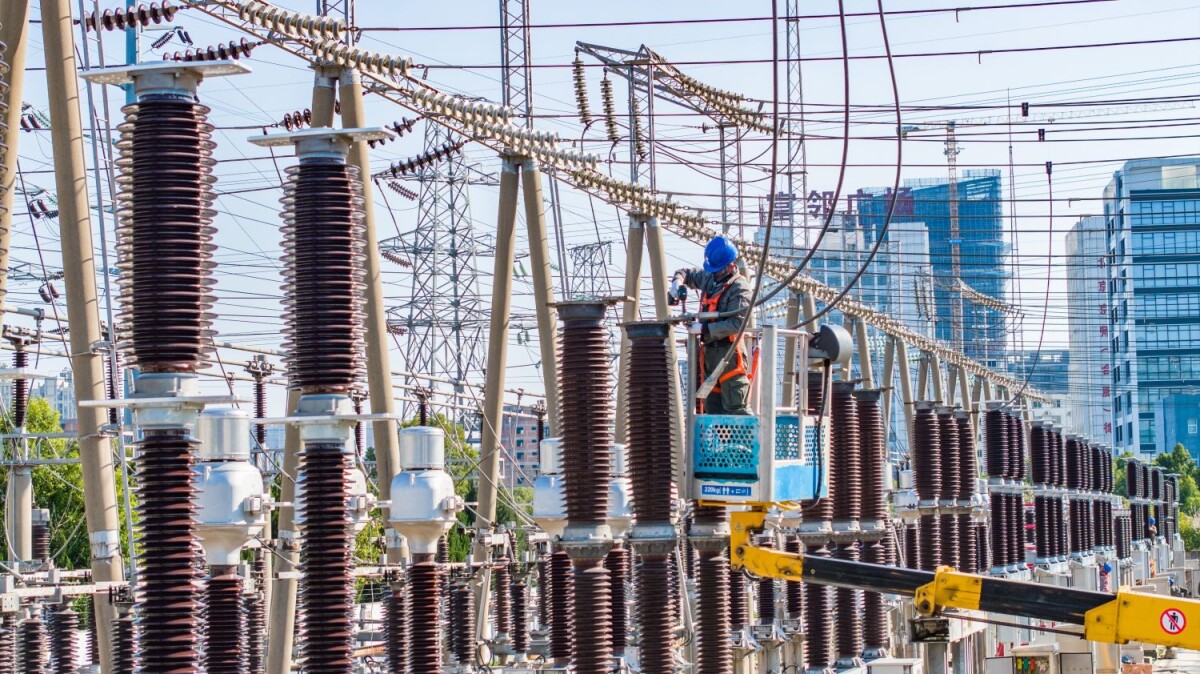

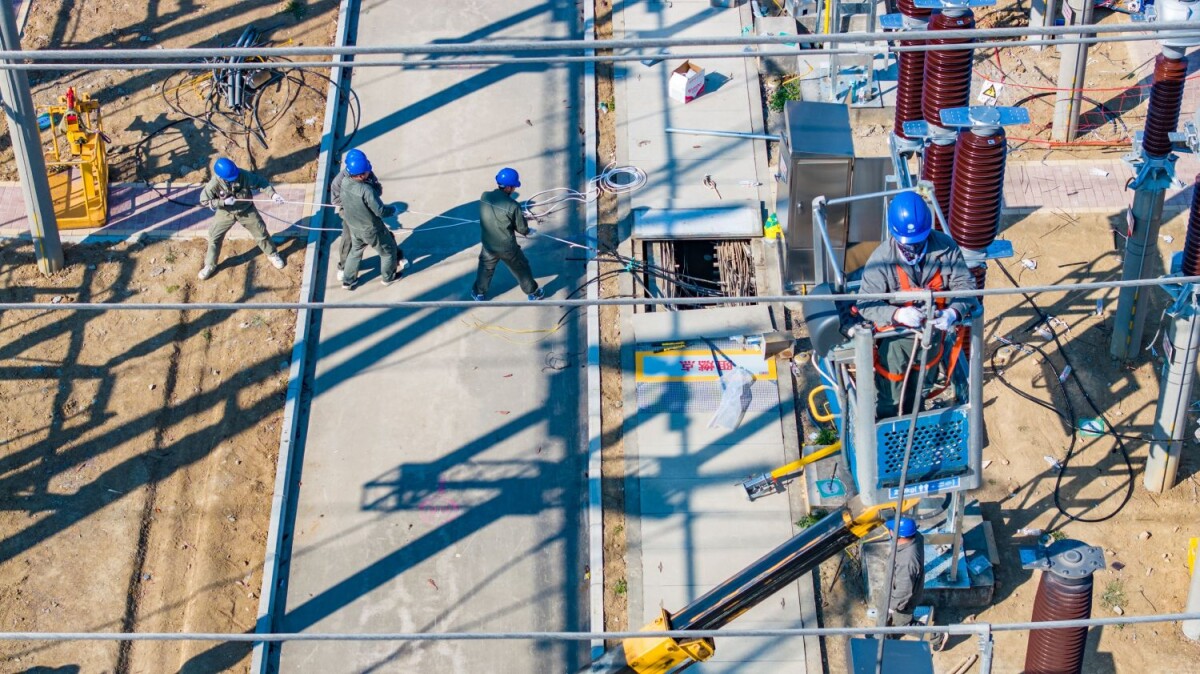

當日雖是周末,但振寧變電站內卻是一副火熱的工作場景。110千伏設備區的安全圍欄內,3臺大型特種作業車輛由近及遠整齊排列著,在監護人指揮下,作業車緩緩展開手臂進行設備吊裝。整個設備區內,近50位電力工人們在不同設備區間內緊張忙碌著,分別進行著設備拆除、安裝、調試等工序。
合肥供電公司變電檢修中心副主任方勝介紹,振寧變于2002年投運,是合肥市高新區首座220千伏變電站,也是合肥西部電網重要供電樞紐站之一。由于站點投運迄今已超過20年,站內部分電力設備存在著一定隱患,極端情況下或?qū)ζ椒€(wěn)供電產生一定影響。
為此,合肥供電公司將振寧變的110千伏設備全面升級改造列入了今年檢修改造重點項目之一。改造將分兩個階段進行,第一階段集合“精兵強將”,5天時間內完成老舊電力設備的拆除,新設備的安裝等工作;第二階段將集中完成設備聯合調試和電力試驗等工作。
進一步提升合肥電網“健康水平”
據了解,本次振寧變改造升級整體時間僅有14天,是合肥電網歷史上時間最短的一次集中性改造升級項目,每天工作涉及變電檢修、繼電保護、高壓試驗等多個專業的近50位電力工人同時進行作業,因此安全管控難度較大。
為確保項目安全平穩推進,合肥供電公司提前制定了詳細的作業方案,并將關鍵工序細化至“每小時”。該公司抽調了多位具備超過20年工作經驗的“老師傅”輪流在現場嚴格把關每一道檢修環節,并進行安全監護,確保檢修質量最佳,安全風險降至最低。
“本次集中升級改造涉及16個110千伏電力間隔,將完成10組開關、13組電流互感器的更換,新設備無論是絕緣性能還是運行穩定性都將得到大幅提升。我們提前對區域電網運行方式進行了一輪優化調整,盡可能減少對周邊居民正常用電影響。”方勝說。
近期,合肥電網檢修工作全面啟動。計劃7月用電高峰來臨前的近5個月時間內,將在全市130余座變電站內開展270余項檢修工作,先后對振寧變、橋頭集變等20余座變電站開展全面升級,進一步提升合肥電網“健康水平”,確保廣大市民今夏用電更放心。
